Breitbandförderung in Friedrichshafen

Ein leistungsfähiges Breitbandnetz ist zentral für die digitale Zukunft von Wirtschaft, Bildung, Gesundheitsversorgung und Privathaushalten.

Um auch jene unterversorgten Gebiete zu erschließen, in denen ein eigenwirtschaftlicher Netzausbau bislang wirtschaftlich nicht darstellbar war, hat die Stadt Friedrichshafen im Rahmen des Bundesförderprogramms (Richtlinie für die „Förderung zur Unterstützung des Breitbandausbaus in der Bundesrepublik Deutschland – Breitband-Richtlinie) entsprechende Infrastrukturförderanträge gestellt. Die zwischenzeitlich bewilligten Breitbandprojekte „Weiße Flecken“ sowie „Sonderaufruf Schulen und Krankenhäuser“ wurden bereits baulich erfolgreich umgesetzt.

Bundes- und Landesförderungen für Friedrichshafen

Bund und Land unterstützten die Stadt Friedrichshafen mit insgesamt 90 % der zuwendungsfähigen Projektausgaben. Gefördert wurden die Projekte mit rund 2,2 Millionen Euro durch das Bundesministerium für Verkehr und digitale Infrastruktur im Rahmen des Bundesförderprogramms (Richtlinie für die „Förderung zur Unterstützung des Breitbandausbaus in der Bundesrepublik Deutschland – Breitband-Richtlinie) sowie durch das Ministerium des Inneren, für Digitalisierung und Kommunen Baden-Württemberg mit rund 1,8 Millionen Euro. Die restlichen 10 % und damit rund 475.000 Euro der Projektsumme werden von der Stadt Friedrichshafen über den Projektzeitraum getragen.

Der Bund trägt im Rahmen „der Förderung zur Unterstützung des Breitbandausbaus in der Bundesrepublik Deutschland – Breitband-Richtlinie“ 50 % der zuwendungsfähigen Ausgaben.

  • Förderung im Projekt „Weiße Flecken“: 2.005.77,00 €
  • Förderung im Projekt „Sonderaufruf Schulen und Krankenhäuser“: 173.015,00 €

Hier gelangen Sie direkt zur Seite des Projektträgers: https://www.gigabitfoerderung.gov.de/

Ergänzt wird die Bundesförderung durch Mittel des Landes Baden-Württemberg gemäß der VwV Breitbandmitfinanzierung vom 30. Januar 2019 mit einer Anteilsfinanzierung in Höhe von 40 % der zuwendungsfähigen Ausgaben.

  • Förderung im Projekt „Weiße Flecken“: 1.604.621,60 €
  • Förderung im Projekt „Sonderaufruf Schulen und Krankenhäuser“: 138.412,17 €

Hier gelangen Sie direkt zur Seite des Projektträgers: https://im.baden-wuerttemberg.de/de/digitalisierung/breitband

Ohne diese finanzielle Unterstützung durch Bund und Land wäre ein Ausbau in den unterversorgten und eigenwirtschaftlich nicht erschlossenen Gebieten wirtschaftlich nicht darstellbar.

Projektbeschreibung

Die Ausschreibung umfasste Teilgebiete, die als sogenannte „weiße Flecken“ eingestuft wurden. In diesen Gebieten war keine Versorgung mit einer Downloadgeschwindigkeit von mindestens 30 Mbit/s beziehungsweise mit der jeweils geltenden Aufgreifschwelle für Schulen und Krankenhäuser vorhanden. Zudem war innerhalb der folgenden drei Jahre kein eigenwirtschaftlicher Ausbau zu erwarten. Grundlage für die Abgrenzung der förderfähigen Gebiete bildeten unter anderem die Ergebnisse einer im Vorfeld durchgeführten Markterkundung. Dabei wurden die Vorgaben des europäischen und nationalen Beihilferechts berücksichtigt.

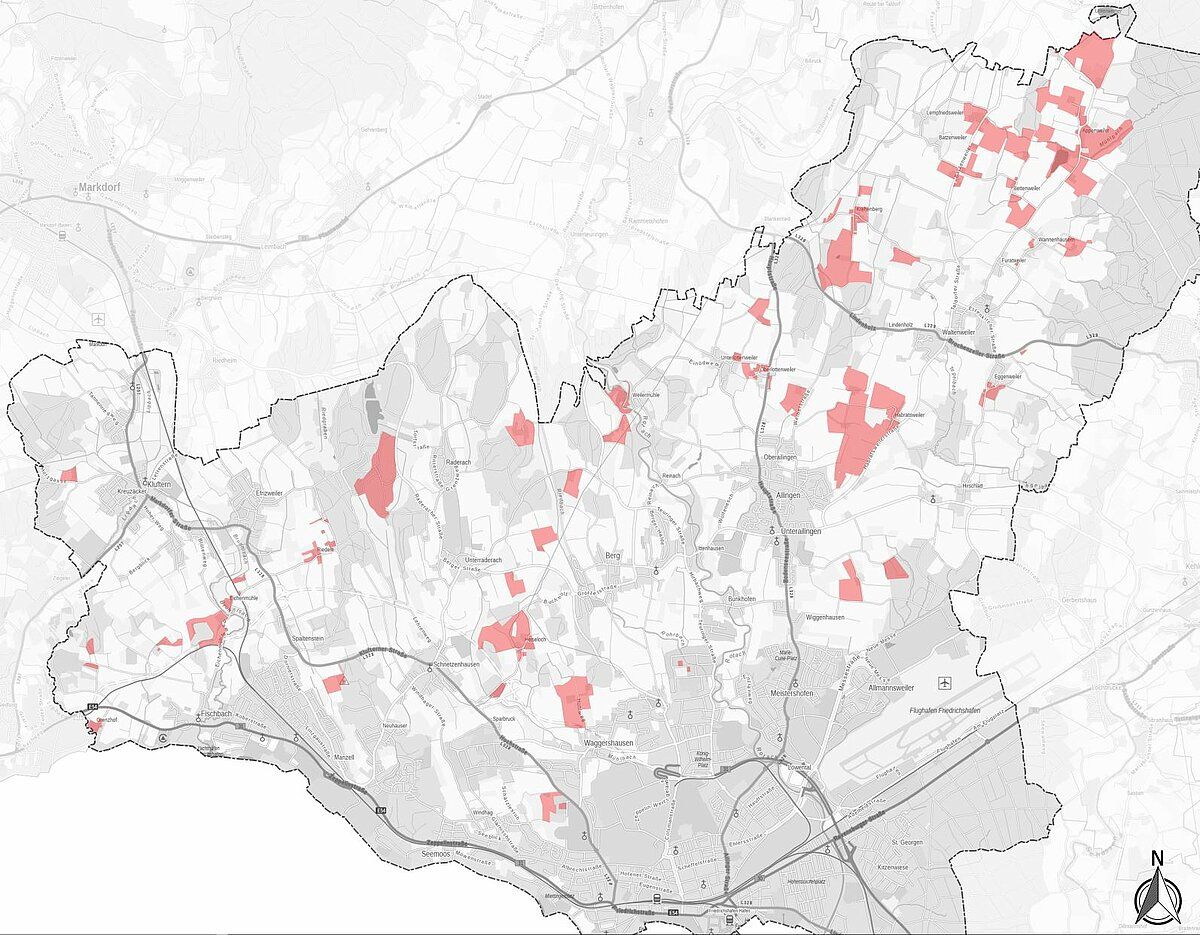

Karte Breitbandaussbau
  • Im Projekt „Weiße Flecken“ wurden 186 Haushalte versorgt.
  • Im Projekt „Sonderaufruf Schulen und Krankenhäuser“ wurden die Bodenseeschule St. Martin und die St. Elisabeth Realschule versorgt.

Die TeleData GmbH und das Stadtwerk am See haben sich zu einer Bietergemeinschaft zusammengeschlossen und die Ausschreibung für die Breitbandförderprojekte „Weiße Flecken“ sowie „Sonderaufruf Schulen und Krankenhäuser“ in Friedrichshafen gewonnen.

Im Rahmen der Projekte wurde eine Wirtschaftlichkeitslückenförderung durch die Stadt Friedrichshafen für den Aufbau und Betrieb einer leistungsfähigen Breitbandinfrastruktur beauftragt. Hier gelangen Sie direkt zur Seite der Bietergemeinschaft

Wirtschaftlichkeitslückenförderung

Ziel der Förderung war ein effektiver, technologieneutraler und nachhaltiger Breitbandausbau zur Schaffung eines zukunftsfähigen Hochleistungsnetzes (Next-Generation-Access-Netz).

Übersteigen die für den Ausbau und Betrieb erforderlichen Investitionen die zu erwartenden Einnahmen, entsteht beim Netzbetreiber eine sogenannte Wirtschaftlichkeitslücke. Im Rahmen des Förderprogramms kann dieses Defizit durch öffentliche Fördermittel ausgeglichen werden. Dadurch wird auch in Gebieten ein Ausbau ermöglicht, in denen eine eigenwirtschaftliche Erschließung für den Netzbetreiber nicht wirtschaftlich wäre.

Weiterführende Informationen und Links

Projektablauf der Arbeiten am Glasfasernetz im Detail

Um einen effizienten und koordinierten Bauablauf sicherzustellen, wurden die Arbeiten abschnittsweise durchgeführt. In einem ersten Schritt erfolgten sämtliche erforderlichen Tiefbauarbeiten einschließlich der Herstellung der Glasfaser-Hausanschlüsse. Nach Abschluss der Tiefbauarbeiten wurden die Glasfaserkabel in die vorbereiteten Hausanschlüsse eingeblasen. Sobald die Arbeiten in einem Bauabschnitt vollständig abgeschlossen waren, wurde dieser in Betrieb genommen. Mit der Inbetriebnahme standen anschließend die entsprechenden TeleData-Produkte zur Verfügung und konnten von den angeschlossenen Haushalten gebucht werden.

05.07.2024

Projektabschluss mit Pressetermin

29.05.2024

Allgemein: Die letzten Kundenanschlüsse (Hausanschlüsse) sind noch fertigzustellen

ASB Ailingen
In Betrieb | Gerbehof
In Betrieb | Lottenweiler
In Betrieb | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betrieb | Hochstr. / Stettiner Straße
In Betrieb | Weilermühle
In Betrieb | Buchholz
In Betrieb | Hohlweg
In Betrieb | Robert-Pirker-Straße

ASB Friedrichshafen-Nord
In Betrieb | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
In Betrieb | Krehenberg
In Betrieb | Alt-Eggenweiler

ASB Kluftern/Manzell
In Betrieb | Eichenmühleweg
In Betrieb | Holzgasse
In Betrieb | Grenzhof
In Betrieb | Harthof

07.02.2024

ASB Ailingen
In Betriebnahme geplant Q1/2024 | Gerbehof
In Betriebnahme geplant Q1/2024 | Lottenweiler
In Betriebnahme geplant Q1/2024 | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betriebnahme geplant Q1/2024 | Hochstr. / Stettiner Straße
In Betrieb | Weilermühle
In Betrieb | Buchholz
In Betriebnahme geplant Q1/2024 | Hohlweg
In Betrieb | Robert-Pirker-Straße

ASB Friedrichshafen-Nord
In Betrieb | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
In Betrieb | Krehenberg
In Betrieb | Alt-Eggenweiler

ASB Kluftern/Manzell
In Betriebnahme geplant Q1/2024 | Eichenmühleweg
In Betriebnahme geplant Q1/2024 | Holzgasse
In Betriebnahme geplant Q1/2024 | Grenzhof
In Betrieb | Harthof

10.01.2024

ASB Ailingen
In Betriebnahme geplant Q1/2024 | Gerbehof
In Betriebnahme geplant Q1/2024 | Lottenweiler
In Betriebnahme geplant Q1/2024 | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betriebnahme geplant Q1/2024 | Hochstr. / Stettiner Straße
In Betrieb | Weilermühle
In Betrieb | Buchholz
In Betriebnahme geplant Q1/2024 | Hohlweg
In Betriebnahme geplant  Januar 2024 | Robert-Pirker-Straße

ASB Friedrichshafen-Nord
In Betrieb | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
In Betrieb | Krehenberg
In Betrieb | Alt-Eggenweiler

ASB Kluftern/Manzell
In Betriebnahme geplant Q1/2024 | Eichenmühleweg
In Betriebnahme geplant Q1/2024 | Holzgasse
In Betriebnahme geplant Q1/2024 | Grenzhof
In Betrieb | Harthof

15.11.2023

ASB Ailingen
In Betriebnahme geplant Q4/2023 | Gerbehof
In Betriebnahme geplant Q1/2024 | Lottenweiler
In Betriebnahme geplant Q1/2024 | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betriebnahme geplant Q4/2023 | Hochstr. / Stettiner Straße
In Betrieb | Weilermühle
In Betriebnahme geplant Q4/2023 | Buchholz
In Betriebnahme geplant Q4/2023 | Hohlweg
In Betriebnahme geplant Q4/2023 | Robert-Pirker-Straße

ASB Friedrichshafen-Nord
In Betriebnahme geplant Q4/2023 | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
In Betriebnahme geplant Q4/2023 | Krehenberg
In Betriebnahme geplant Q4/2023 | Alt-Eggenweiler

ASB Kluftern/Manzell
In Betriebnahme geplant Q1/2024 | Eichenmühleweg
In Betriebnahme geplant Q4/2023 | Holzgasse
In Betriebnahme geplant Q1/2024 | Grenzhof
In Betriebnahme geplant Q4/2023 | Harthof

26.07.2023

ASB Ailingen
Mit dem Bau der Hausanschlüsse ist in Q1/2023 begonnen worden | Ailingen
Tiefbau finalisiert, warten auf Spleisarbeiten | Gerbehof
Tiefbau aktiv | Lottenweiler
Tiefbau finalisiert, warten auf Spleisarbeiten | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betriebnahme geplant Q3/2023 | Hochstr. / Stettiner Straße
In Betriebnahme geplant Q3/2023 | Weilermühle
Tiefbau finalisiert, warten auf Spleisarbeiten | Buchholz
Tiefbau finalisiert, warten auf Spleisarbeiten | Hohlweg

ASB Friedrichshafen-Nord
Tiefbau finalisiert, warten auf Spleisarbeiten | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Tiefbau finalisiert, warten auf Spleisarbeiten | Krehenberg

ASB Kluftern/Manzell
Tiefbau finalisiert, warten auf Spleisarbeiten | Eichenmühleweg
Tiefbau finalisiert, warten auf Spleisarbeiten | Holzgasse
Tiefbau finalisiert, warten auf Spleisarbeiten | Grenzhof
Tiefbau finalisiert, warten auf Spleisarbeiten | Effrizweiler

31.05.2023

ASB Ailingen
Mit dem Bau der Hausanschlüsse ist in Q1/2023 begonnen worden | Ailingen
Tiefbau finalisiert, warten auf Spleisarbeiten | Gerbehof
Tiefbau aktiv | Lottenweiler
Tiefbau aktiv | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betriebnahme geplant Q3/2023 | Hochstr. / Stettiner Straße
In Betriebnahme geplant Q3/2023 | Weilermühle
Tiefbau finalisiert, warten auf Spleisarbeiten | Buchholz
Tiefbau finalisiert, warten auf Spleisarbeiten | Hohlweg

ASB Friedrichshafen-Nord
Tiefbau finalisiert, warten auf Spleisarbeiten | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Tiefbau aktiv | Krehenberg

ASB Kluftern/Manzell
Tiefbau aktiv | Eichenmühleweg
Tiefbau finalisiert, warten auf Spleisarbeiten | Holzgasse
Tiefbau finalisiert, warten auf Spleisarbeiten | Grenzhof
Tiefbau aktiv | Effrizweiler

05.04.2023

ASB Ailingen
Mit dem Bau der Hausanschlüsse ist in Q1/2023 begonnen worden | Ailingen
Tiefbau finalisiert, warten auf Spleisarbeiten | Gerbehof
Tiefbau aktiv | Lottenweiler
Tiefbau aktiv | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
In Betriebnahme geplant Q2/2023 | Hochstr. / Stettiner Straße
In Betriebnahme geplant Q2/2023 | Weilermühle
geplante Fertigstellung der Baumaßnahmen in Q2/2023 | Buchholz
Tiefbau finalisiert, warten auf Spleisarbeiten | Hohlweg

ASB Friedrichshafen-Nord
Tiefbau finalisiert, warten auf Spleisarbeiten | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Tiefbau aktiv | Krehenberg

ASB Kluftern/Manzell
Tiefbau aktiv | Eichenmühleweg
Tiefbau finalisiert, warten auf Spleisarbeiten | Holzgasse
Tiefbau finalisiert, warten auf Spleisarbeiten | Grenzhof

08.03.2023

ASB Ailingen

Mit dem Bau der Hausanschlüsse wird in Q1/2023 begonnen werden | Ailingen
Tiefbau finalisiert, warten auf Spleisarbeiten | Gerbehof
Tiefbau aktiv | Lottenweiler
Tiefbau aktiv | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
Warten auf Spleisarbeiten, geplante Fertigstellung in Q1/2023 | Hochstr. / Stettiner Straße
Warten auf Spleisarbeiten, geplante Fertigstellung in Q1/2023 | Weilermühle
Tiefbau finalisiert, warten auf Spleisarbeiten | Buchholz
Tiefbau finalisiert, warten auf Spleisarbeiten | Hohlweg

ASB Friedrichshafen-Nord
Tiefbau finalisiert, warten auf Spleisarbeiten | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Tiefbau aktiv | Krehenberg

ASB Kluftern/Manzell
Tiefbau aktiv | Eichenmühleweg
Spleispläne in Vorbereitung | Holzgasse
Tiefbau finalisiert, warten auf Spleisarbeiten | Grenzhof

08.02.2023

ASB Ailingen
Mit dem Bau der Hausanschlüsse wird in Q1/2023 begonnen werden | Ailingen
Tiefbau finalisiert | Gerbehof
Tiefbau aktiv | Lottenweiler
Tiefbau aktiv | Habratsweiler

ASB Jetten- und Schnetzenhausen (UWJH)
Warten auf Spleisarbeiten, geplante Fertigstellung in Q1/2023 | Hochstr. / Stettiner Straße
Warten auf Spleisarbeiten, geplante Fertigstellung in Q1/2023 | Weilermühle
Tiefbau aktiv | Buchholz
Tiefbau finalisiert | Hohlweg

ASB Friedrichshafen-Nord
Tiefbau finalisiert, warten auf Spleisarbeiten | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Tiefbau beginnt Ende Q1/2023 | Krehenberg

ASB Kluftern/Manzell
Tiefbau aktiv | Eichenmühleweg
Spleispläne in Vorbereitung | Holzgasse
Tiefbau finalisiert, warten auf Spleisarbeiten | Grenzhof

30.11.2022

ASB Ailingen
Tiefbau-Finalisierung KW 48, Hausanschlüsse Q1 2023 | Ailingen
außer: Gerbehof | Tiefbau aktiv
Tiefbau pausiert | Lottenweiler
außer: Habratsweiler | Start Tiefbau KW 47

ASB Jetten- und Schnetzenhausen (UWJH)
Warten auf Spleisarbeiten, geplante Fertigstellung in Q1 | Hochstr. / Stettiner Straße
Warten auf Spleisarbeiten, geplante Fertigstellung in Q1 | Weilermühle
Tiefbau aktiv | Buchholz

ASB Friedrichshafen-Nord
Tiefbau final | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Tiefbau in Q1 | Krehenberg

ASB Kluftern/Manzell
Tiefbau aktiv | Eichenmühleweg
Spleispläne in Vorbereitung | Holzgasse

20.10.2022

ASB Ailingen
Tiefbau pausiert | Lottenweiler
Tiefbau aktiv | Gerbehof

05.10.2022

ASB Ailingen
Ailingen | Tiefbau wird pausiert
Habratsweiler | Start Tiefbau KW 41

23.09.2022

ASB Jetten- und Schnetzenhausen (UWJH)
Spleispläne in Vorbereitung | Hochstr. / Stettiner Straße
Tiefbau beendet | Weilermühle

ASB Ailingen
Tiefbau pausiert | Lottenweiler
Tiefbau aktiv | Gerbehof

24.08.2022

ASB Ailingen
Tiefbau aktiv | Gerbehof

27.07.2022

ASB Friedrichshafen-Nord
Tiefbau aktiv | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Hausanschlüsse sind final gebaut | Alt-Eggenweiler

ASB Kluftern
Spleispläne in Vorbereitung | Holzgasse

ASB Ailingen
Tiefbau aktiv | Lottenweiler
Tiefbau in Vorbereitung | Gerbehof

ASB Manzell
Glasfaser einblasen | Haus am Wald / Riedern
Tiefbau aktiv | Efrizweiler, Blütenweg & Eichenmühleweg [Pausierung aufgrund der Handwerkerferien]

ASB Jetten- und Schnetzenhausen (UWJH)
Spleispläne in Vorbereitung | Hochstr. / Stettiner Straße
Tiefbau aktiv | Weilermühle [ Pausierung aufgrund der Ferienspiele für ca. 6 Wochen]

13.07.2022

ASB Friedrichshafen-Nord
Tiefbau aktiv | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Hausanschlüsse sind final gebaut | Alt-Eggenweiler

ASB Kluftern
Tiefbau abgeschlossen | Holzgasse

ASB Ailingen
Geplanter Start KW 29

ASB Manzell
Tiefbau abgeschlossen | Haus am Wald / Riedern
Tiefbau aktiv | Efrizweiler, Blütenweg & Eichenmühleweg

ASB Jetten- und Schnetzenhausen (UWJH)
Tiefbau abgeschlossen | Hochstr. / Stettiner Straße
Tiefbau aktiv | Weilermühle

01.06.2022

ASB Friedrichshafen-Nord
Tiefbau aktiv | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Hausanschlüsse sind final gebaut | Alt-Eggenweiler

ASB Kluftern
Tiefbau aktiv | Holzgasse (Finalisierung inkl. Hausanschlüsse voraussichtl. Ende KW 22)

ASB Ailingen
Geplanter Start Ende Q2

ASB Manzell
Tiefbau aktiv | Haus am Wald / Riedern (Fertigstellung voraussichtl. KW 23)

ASB Jetten- und Schnetzenhausen (UWJH)
Tiefbau aktiv | Hochstr. / Stettiner Straße (Fertigstellung voraussichtl. Mitte KW 23)
Tiefbau in Vorbereitung | Weilermühle

19.04.2022

ASB Friedrichshafen-Nord
Tiefbau aktiv | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Glasfaserkabel einblasen | Alt-Eggenweiler

ASB Kluftern
Tiefbau aktiv | Holzgasse

ASB Ailingen
Geplanter Start Mitte/Ende Q2

ASB Manzell
Tiefbau aktiv | Haus am Wald / Riedern

ASB Jetten- und Schnetzenhausen (UWJH)
Tiefbau aktiv | Hochstr. / Stettiner Straße

23.03.2022

ASB Ailingen
Geplanter Baubeginn KW16 | Ailingen Nord

ASB Friedrichshafen-Nord
Tiefbau aktiv | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Vorbereitung: Glasfaserkabel einblasen | Alt-Eggenweiler

09.03.2022

Baustart mit Bauabschnitt II & III | Start voraussichtlich im April
Finaler Baubeginn wird derzeit geplant| Ailingen
Finaler Baubeginn wird derzeit geplant | Kluftern

Friedrichshafen-Nord
Tiefbau aktiv | Appenweiler, Bettenweiler, Wannenhäusern, Batzenweiler, Hinterhof
Vorbereitung: Glasfaserkabel einblasen | Alt-Eggenweiler

15.02.2022

ASB Friedrichshafen-Nord
Tiefbau abgeschlossen | Alt-Eggenweiler
Beginn Tiefbau | Appenweiler

08.12.2021

ASB Friedrichshafen-Nord
Tiefbau aktiv | Alt-Eggenweiler

29.11.2021

Baustart mit Bauabschnitt I [ASB Friedrichshafen Nord] in Alt-Eggenweiler

11.10.2021

Offizieller Projektstart in Ettenkirch. HIER (https://www.teledata.de/ueber-teledata/aktuelles/newsmeldung/schnelles-internet-auch-fuer-friedrichshafens-ortsteile) gehts zum Pressebericht.

Sommerferien

  • Die Glasfaser-Hausanschlüsse der Schulen wurden bereits in den Sommerferien hergestellt. Die Fertigstellung ist Ende 2021 geplant.
  • Das Projekt wird in sechs Cluster (sogenannte Anschlussbereiche [kurz ASB] und aufgrund des zeitgleichen Baus von zwei Cluster in drei Bauabschnitten umgesetzt:
  • Bauabschnitt 1 (ab November 2021) Friedrichshafen Nord
  • Bauabschnitt 2 (ab Q2 2022) Kluftern und Ailingen
  • Bauabschnitt 3 (ab Q1 2022) Manzell und Jetten- und Schnetzenhausen (UWJH)

11.10.2021

Auftaktveranstaltung Breitbandausbau

Gefördert durch:

Logo Bundesministerium Digitales
Ministerium für Digitales und Staatsmodernisierung
Logo Bundesförderung Breitband
Bundesförderung Breitband
Logo aconium
aconium GmbH
Logo Ministerium BW
Ministerium des Inneren, Für Digitales und Kommunen
Logo Digiland
digital.LÄND

Kontakt

Bei weiteren Fragen zum Breitbandausbau wenden Sie sich bitte an:
.
